上海市血液中心完成Galaxy 300 UPS设备安装
3月2日,羊年的第一场冬雨笼罩申城。
伴随着上海市血液中心信息化的发展,上海市血液管理信息系统设备不断增加,现有10KVA UPS设备基本处于满载状态,严重威胁到上海市血液管理信息系统的安全。 对于上海市血液管理信息系统来说,更换UPS设备是一个高风险的工作。特别是部分操作必须带电施工,稍有不慎,不但有可能造成整个上海市血液管理信息系统瘫痪,甚至可能威胁到操作人员的生命安全。
为了保障UPS更换的顺利进行,早在2014年春天,信息管理部励修楣部长、后勤服务部马庆部长多次组织专家进行现场调研,反复论证方案。方案中需要将10KV设备更换为20KV设备。而20KV UPS 设备在加装电池后,实际重量接近一吨。UPS安装现场必须在七楼电源室,楼板是否能承担如此大的负载成为首先必须解决的问题。物业科在核对大楼建造图纸后,判断不存在重大安全隐患。信息管理部、设备科与施耐德电气的专家,逐项核对,详细测算了各类参数,确定在电源室的楼板上增加电源支架,分散压强,避免长期使用可能存在的承重隐患。2014年冬天,设备科与施耐德电气签订了UPS设备招标采购合同。2015年春天,设备陆续到货,设备科对各个UPS组件完成了验收。施工被确定在3月初进行。

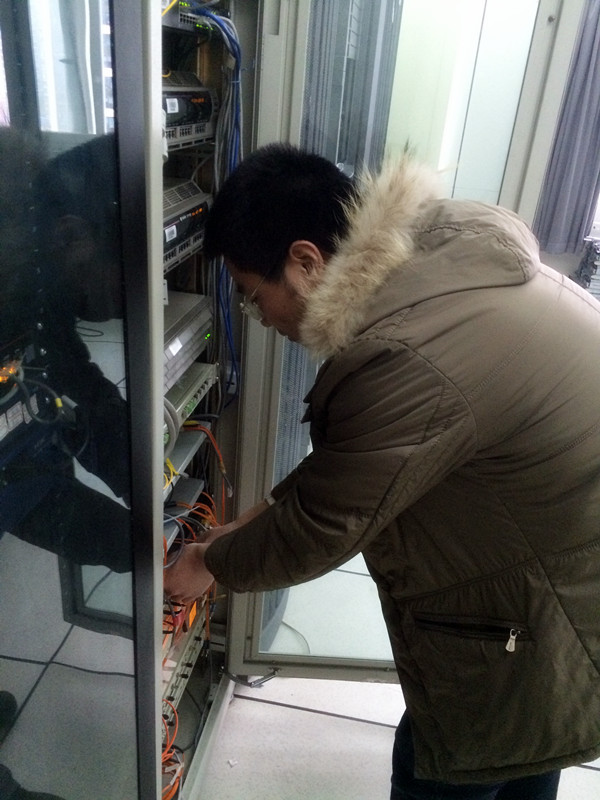

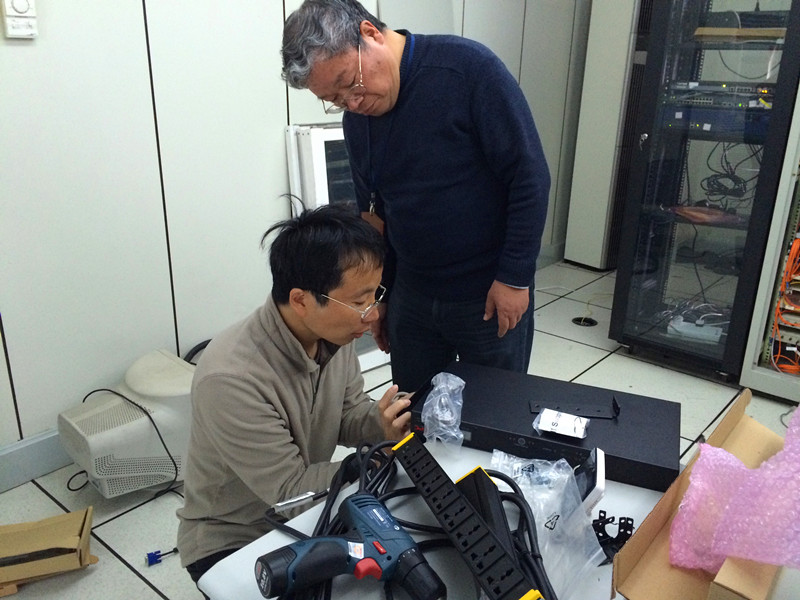

为了保证切换时,设备负载不超过单个UPS的承载能力。所有单电源设备必须事先切换到普通电路上。3月2日凌晨,信息管理部励修楣、物业科付炯一同来到七楼机房,对大楼的一楼、四楼、七楼、十楼和十三楼的楼层交换机进行了线路切换,保证在UPS施工期间,大楼内业务不受影响。3月2日十九点,正是万家灯火的时分。上海市血液中心七楼信息机房也灯火通明。信息管理部高瑜、沈阳东软公司运维人员一同对线路做着最后的检查。晚二十一点,上海市政务外网、献血屋、郊县的设备电源被成功切换。至此,一切准备就续,只等切换日的到来。

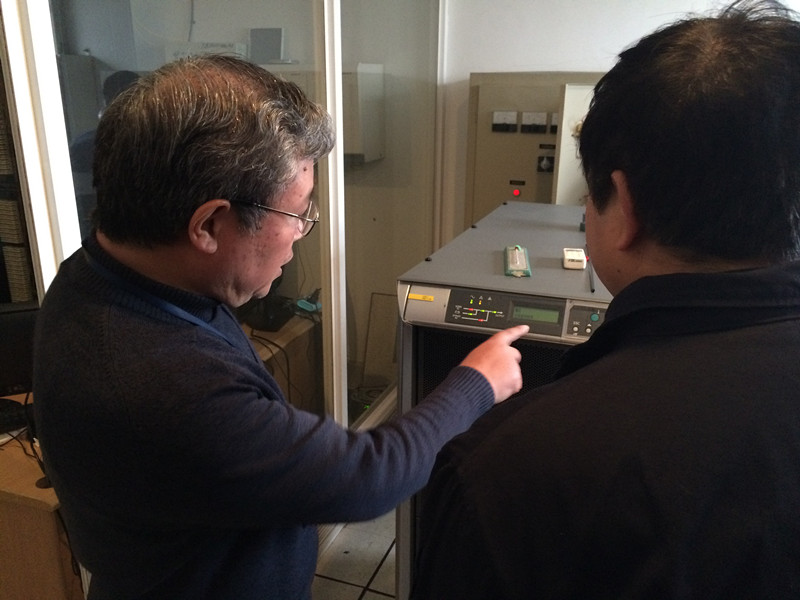

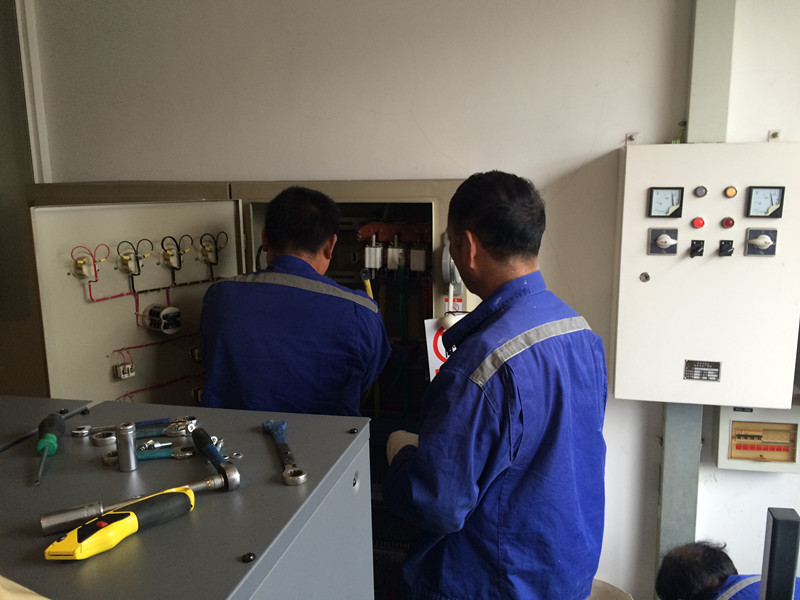

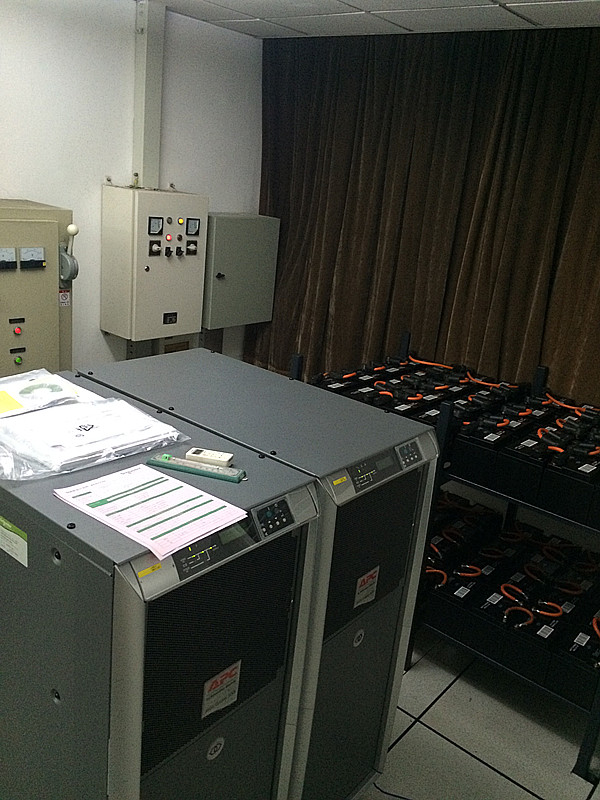

3月3日十时三十分,施耐德电气施工人员头戴防爆面具,身着工作服进入施工现场。随着信息管理部励修楣发出的切换命令,中心1#UPS的电路被断开。一瞬间,机房内部设备报警声响成一片。血液中心机房内部关键设备都有两路供电,设备检测发现一路断电后,立即发出刺耳的警报。现场待命的工作人员立即分头进行核查。这时,施耐德电气专家反馈2#UPS的负载从40%飙升至90%,逼近临界点。现场工作人员的心,立即悬了起来。同时,信息管理部李超、沈阳东软公司人员对设备进行核查,发现一台小型机两路电源均被切换,设备停机。接到李超的反馈后,信息管理部方漪立即核查上海市血液管理信息系统运行情况,一切正常。信息管理部高瑜第一时间确认断电设备当时没有执行关键业务,在对故障设备进行了紧急恢复,将设备电源接入2#UPS。这时,施耐德电气专家反馈2#UPS的负载再次被提升至95%。一时间,现场气氛万分紧张。施耐德电气施工团队,确认负载没有进一步提高。当所有信息反馈到信息管理部励修楣这里时,凭着多年的经验,励修楣命令继续按计划施工。十五时三十分,1#UPS完成更换,并网供电。3月4日十六时,2#UPS并网供电。最后的切换被安排在深夜进行。子夜时分,平日里喧闹的大街上已经行人稀少,只有晚归的路人行色匆匆。二十三点,物业科付炯、信息管理部李超来到施工现场。楼层交换机、上海市政务外网、献血屋接入线路、郊县接入线路逐一被切换到新安装的STS自动电源切换器上。当检查完所有设备,离开机房时,不知不觉3月5日已经到来。3月5日下午十五时,施耐德电气专家将完工验收报告交到信息管理部励修楣手中。双路Galaxy 300 UPS的当天负载峰值为30%,预计能够承载血液中心未来十年以上的机房用电需求。
上海市血液管理信息系统竣工已整整八年,作为一座国际大都市的血液安全的信息心脏,它的功能无可替代,它的意义不可小觑。在此既深且远的意义之下,上海市血液中心始终不敢懈怠,追求卓越的理念日夜秉持。信息化的脚步永不停歇。
注释:
1. UPS(Uninterruptible Power System/Uninterruptible Power Supply),即不间断电源,主要用于为电子电力设备提供稳定、不间断的电力供应。
2. STS,静态切换开关,用SCR电子开关切换的,毫秒级间断时间(一般小于等于5毫秒),用于UPS输出端,配合LBS(负载母线同步系统)用,可以做到0间断切换。
信息管理部 高瑜 报道 张?摄影 励修楣审稿
